Contrôle et suivi des concessionnaires : Le régulateur sur les chantiers des projets AMEA et Kékéli

Les 15 avril, 29 mai 2020 et les 29 avril, 25 juin 2020, les équipes techniques de l’Autorité de réglementation du secteur de l’électricité (ARSE) ont effectué des visites respectivement sur le chantier de construction de la centrale thermique de 65 MW de Kékéli Efficient Power (KEP), situé dans la zone portuaire à Lomé et celui de la centrale solaire photovoltaïque de 50 MWc de la société AMEA Togo Solar, basé à Blitta, au centre du pays.
Conduite par Monsieur Jean-Marie Koffi AGBOKOU, Coordonnateur des activités de la direction technique, la délégation de l’ARSE composée d’ingénieurs électricien, mécanicien et génie civil est allée s’enquérir de l’état d’avancement des travaux de construction de ces deux unités de production d’énergie électrique.

Sur le site de Kékéli Efficient Power, les travaux de construction surtout en génie civil sont en cours avec le terrassement du site, la réalisation des socles, des cuves et la préparation du bloc devant supporter la turbine à gaz, etc.

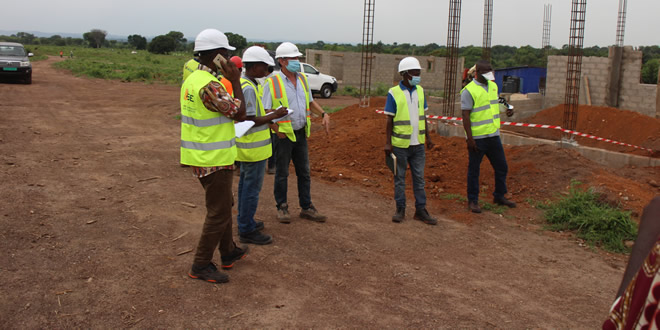

A Blitta, sur le chantier d’AMEA, les travaux de génie civil relatifs à la construction de la salle de contrôle, des socles, des équipements de la sous-station CEB-AMEA et des blocs onduleurs sont en cours de réalisation. L’équivalent d’une puissance de 30 MW de panneaux sont déjà acheminés sur le site, le reste (20 MW) y sera convoyé sous peu.

Aux termes de l’article 45 de la loi n°2000-012 du 18 juillet 2000 relative au secteur de l’électricité, les représentants de l’organe de régulation dudit secteur « peuvent avoir accès à toutes installations électriques achevées ou en cours de construction ou d’extension, exploitées ou non dans le cadre d’une convention de concession, […] aux fins de se livrer à une inspection desdites installations électriques afin de vérifier leur conformité avec les normes techniques et sécuritaires ou toutes autres dispositions applicables ».
C’est donc conformément à la loi et aux stipulations contractuelles que les équipes de l’ARSE font régulièrement des descentes sur le terrain, soit pour s’assurer de l’évolution des chantiers d’extension du réseau électrique, soit pour vérifier la conformité des travaux en cours d’exécution.
Rappelons que le 23 octobre 2018 a été signée une convention de concession entre l’Etat togolais et la société Kékéli Efficient Power SA pour la conception, la construction et l’exploitation d’une centrale thermique de 65MW.
Le 26 novembre 2019 l’Etat Togolais et la société AMEA Togo Solar SA ont signé une convention de concession pour la conception, la construction et l’exploitation d’une centrale solaire photovoltaïque de 50 MWc.
L’ARSE a délivré à ces deux concessionnaires des autorisations d’installation en vue de la construction desdites centrales.
